Steinau

Sandfang   Sandretention


Sandfang

Maßnahmenträger: Gewässerunterhaltungsverband Steinau Büchen Umsetzung 2011/2012

Steinkrog Steinkrog2
2011                  Winter Ablauf und Umgehungsgerinne
Steinkrog

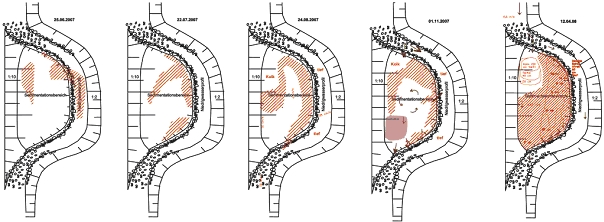

Sedimentation über ca. 1 Jahr, ca. 35 m³ Sandauflandung

Wirbellose vorher:
3 bis 4

Maßnahme: Anlage eines naturnahen Sandfangs im Nebenschluss am Ende einer Strecke mit Initialmaßnahmen
Erfahrung: Sedimentation klappt, Steuerung des Zulaufes durch mehrere Umbauversuche optimierungsbedürftig,
damit das Umlaufgerinne nicht versandet, in Kiesschwelle gute Wirbellosenbesiedlung.

Wirbellose nachher:
2 bis 3

Planung und Bauleitung: BRW Ingenieurpartnerschaft, Büro BBS


Sandretention

Maßnahmenträger: Gewässerunterhaltungsverband Steinau Büchen Umsetzung 2007-2012

Steinau Steinau

Wirbellose vorher:
-

Maßnahme: Ermöglichung von Ausuferungen von Hochwasser / Mittelwasser und Sandablagerungen in der Talaue
Erfahrung: SSedimentation klappt, Sand lagert sich v.a. im Bereich der ersten 10 bis 15 m in der Aue ab .

Wirbellose nachher:
-

Planung und Bauleitung: BRW Ingenieurpartnerschaft, Büro BBS

Zurück zur Übersicht
